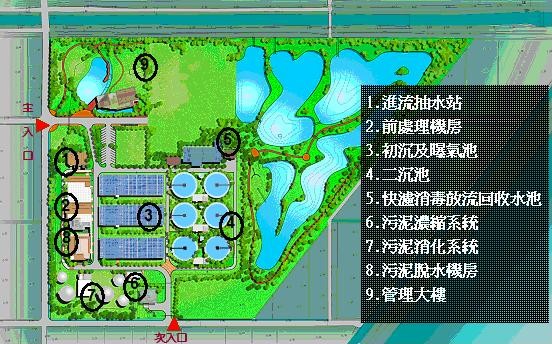

水資源回收中心興建時程 水資源回收中心設計全期平均日污水量採45,000CMD,並配合接管時程分三期興建 1.第一期:於民國98年6月25日前完成水資源回收中心第一期工程,處理容量為平均日15,000CMD。 2.第二期:於民國101年12月13日前完成水資源回收中心第二期工程,合計處理容量為平均日30,000CMD。 3.第三期:於民國129年12月13日前完成水資源回收中心第三期工程,合計處理容量為平均日45,000CMD。
